4号機の設備認定がおりました。小田原かなごてファーム
昨日、やっと設備認定がおりました。
まあ、この認定は、やってくれているものとばかり思いこんでいた認定で
正直、聞いたときは面食らいまして(笑)おかげで13円だった価格は1円減りましたが
FIT認定を受けることが出来ました。

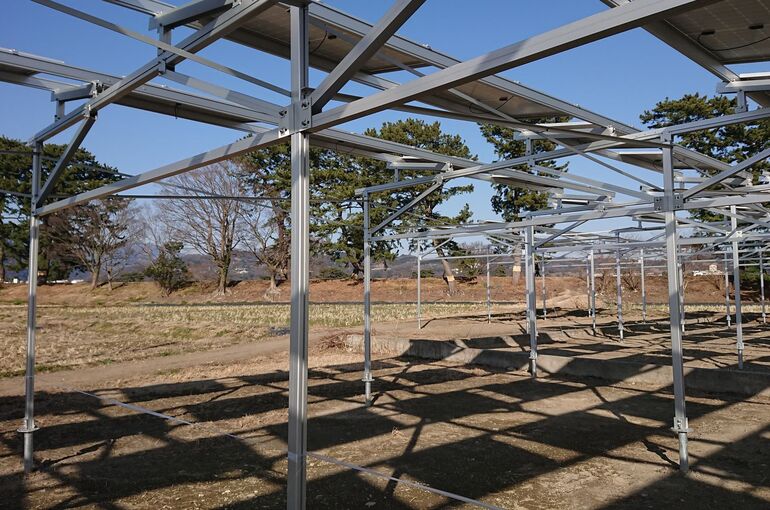

愛川町三増峠にほど近い場所に、小田原かなごてファームとしては四号機となるソーラーシェアリングを作りこんでいきます。
今までは、電力の申請や、FITの認定は、パートナーにやって頂いてましたが、三号機からは、全部自分がやらなければならない羽目に陥っています。
なんでも全部すべてやらなければならない所に、中小企業経営者の悲哀があります。
6月か7月の農業委員会の総会にかけられればいいな、と思ってます。
そして、今回もまた、融資を受けるべく準備をはじめます。
規模としては、今回はやや小さいので、総工費も800万程度と踏んでいます。
が、最近、資材費が高騰していて、ちょっと予断を許しません。
再度、見積もりを取りまして、どの程度かかるか?というところです。
今の所の感覚では、総工費800万。接続負担金が5万。合計総工費805万。年間売電収入60万。13年で回収。
実際は、もう少し、売電収入はいいので、10年ちょいで回収できます。とすれば、これは、優良案件です。
少なくても、曽比よりははるかにいいのです。
さて、この電源は、どこに売電しようかな?と考えているのです。
今のままだと、やっぱり、みんな電力さんかな?と思っています。
あそこは、本当に電気の価値を高く評価してくれる新電力なので。
新電力多しと言えども、なかなか、あそこまで、電気の生産者に寄り添った会社はないです。
そういう意味で、みんな電力さんは「神」ですね。
